入夏之后,气温稳步攀升,区域用电负荷节节走高,一年一度的迎峰度夏保电攻坚战悄然打响。在重庆新能源事业部三坝风电场,全员紧绷保供弦,严阵以待守护电网平稳运行。

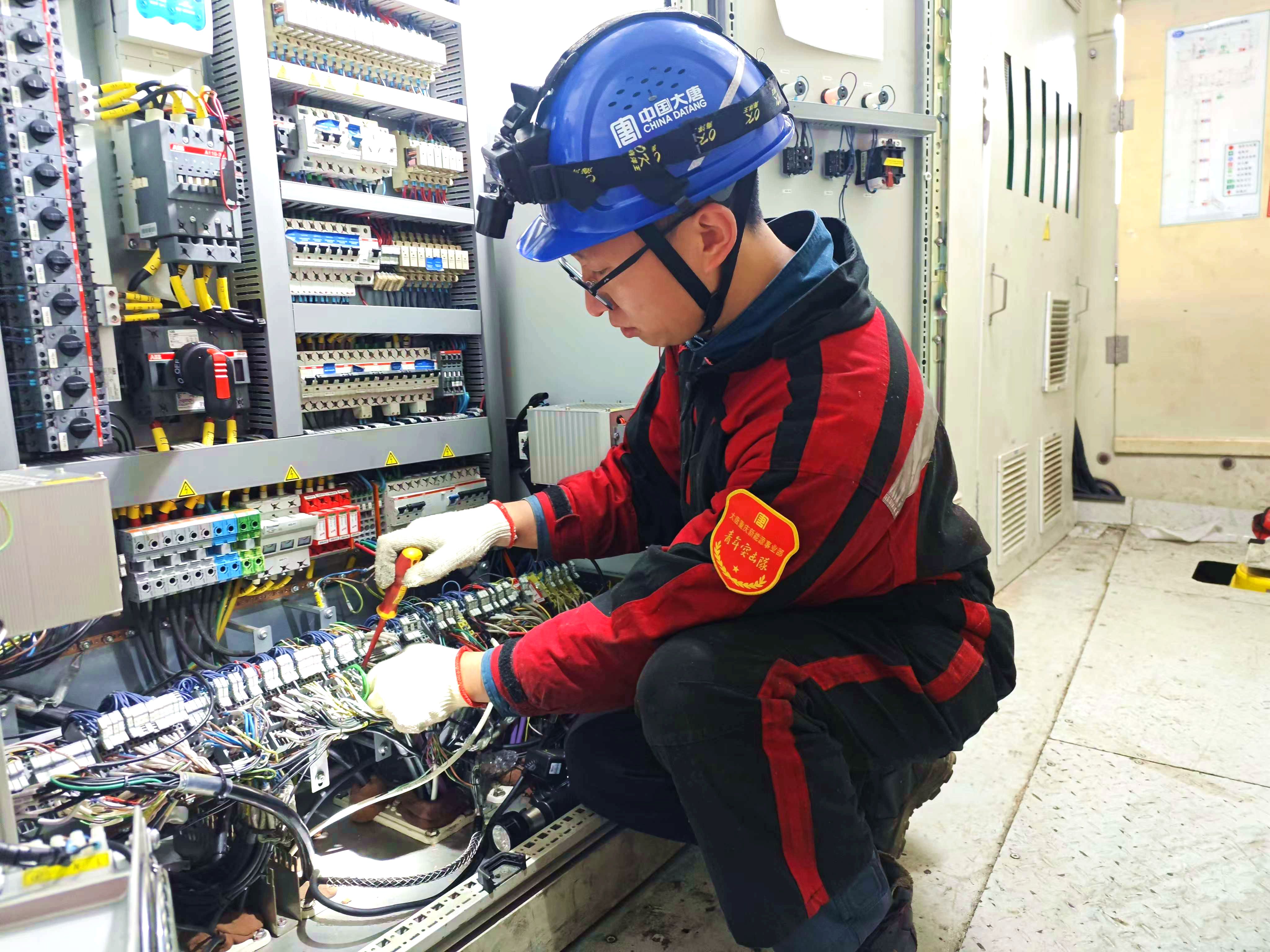

午后,值班人员王澳像往常一样紧盯监控屏幕,逐台核对风机运行参数。突然,屏幕上两组跳动的异常数值让他瞬间警觉:09号、19号风机齿轮油温度持续攀升,逐步偏离正常运行区间。任何细微的数据波动,背后都可能潜藏着未知的设备隐患,容不得半点松懈。他立刻俯身紧盯数据变化,眉头紧锁,低声自语:“温度持续上涨,不对劲,大概率是齿轮箱内部出了问题。”

王澳当即上报情况,第一时间申请下达停机指令,紧急将两台风机停运避险,及时阻断故障扩散路径,避免小隐患演变成大故障。

机组停机后,场长熊建川立刻带队赶赴现场,集结运维班组人员登塔开展专项排查。工作人员借助内窥镜对风机齿轮箱进行全方位、无死角细致检测,最终精准锁定故障根源。

“排查清楚了!09号、19号风机齿轮箱高速轴轮齿出现断裂破损。”运维人员李一斌第一时间现场反馈。

轮齿断裂情况下若继续带病运行,极易造成齿轮箱整体损毁、风机突发停机,不仅会产生高额的设备维修费用,更会直接削弱场站发电能力。当前迎峰度夏用电高峰期日益临近,两台机组一旦长期停运,势必会大幅缩减场站发电量,给区域电网可靠供电带来压力,抢修工作刻不容缓。

故障确认后,场站第一时间逐级上报故障情况,迅速召开专题抢修研判会。会上,技术人员结合设备损坏程度、天气条件、吊装资源、备品储备等多项要素开展综合分析,最终敲定高速轴紧急更换抢修方案。

为最大限度压缩停机时长、抢回发电产能,场站全员迅速进入攻坚状态,各岗位高效协同、无缝联动。管理人员靠前作战,第一时间对接吊装和检修外协队伍,反复沟通敲定细节:“我们抢抓检修窗口期,务必严格按照施工方案作业,安全底线绝不松动,施工质量绝不打折!”与此同时,运维班组加急推进备品备件转运、工器具调试、高空防护物资筹备等前期工作,全方位扫清施工障碍,为抢修工作顺利开工筑牢保障。

气象监测数据显示,未来6天区域风力平稳无大风,完全满足大型吊车机舱吊装作业要求,是近期难得的检修黄金窗口期。“这6天是最佳施工期,大家辛苦一下,抓紧时间,一定尽快完成,最大限度减少发电损失。”场站当即敲定攻坚计划,集结全部人力物力,开启6天不间断抢修模式。

高空作业和大件吊装,每一项工序都是高风险、高标准作业。抢修现场,安全管控贯穿全程。作业前,工作人员逐项开展安全风险辨识,细化落地防控举措,严格执行“三讲一落实”、现场专责监护、日计划管理等各项安全制度;作业中,运维各班组人员分工明确、紧密配合,从旧件拆除、新设备吊装就位,到高速轴精密装配、间隙精准调校,再到密封处理、齿轮油加注,大家相互提醒、精准配合,每一道工序都严格对标检修工艺标准执行,层层严把施工质量关。

高空作业环境复杂、精密零部件装配难度大、连续作业强度高,多重考验摆在抢修团队面前,但无人退缩懈怠。

“再加把劲,窗口期不等人,早修好就能早发电,保供能力就多一分保障。”这是现场工作人员最常说的一句话。大家主动加班加点、克服困难,稳扎稳打推进每一道检修工序,争分夺秒追赶施工进度。经过连续6天的鏖战,09号、19号风机高速轴全部顺利更换安装到位,关键抢修任务圆满完成。

抢修完工不等于任务收尾,提质稳运才是最终目标。随后,运维人员李一斌牵头开展全面验收调试工作,他一边细致操作设备,一边核对数据:“空载试运、带负荷传动逐项测试,油温、油位、振动参数逐一核查,确保设备百分百达标。”经过全方位调试检测,两台风机所有运行指标全部合格,顺利完成并网启机,恢复满负荷正常发电。
